一带一起 | 印尼达来甘项目相继迎来主要节点

泉源:尊龙凯时

浏览量:

宣布时间:2023-12-14

       克日,,,,印度尼西亚达来甘纸厂2×150MW生物质耦合自备电厂项目相继迎来主要节点,,,,为实现后续里程碑打下坚实基础。。 。

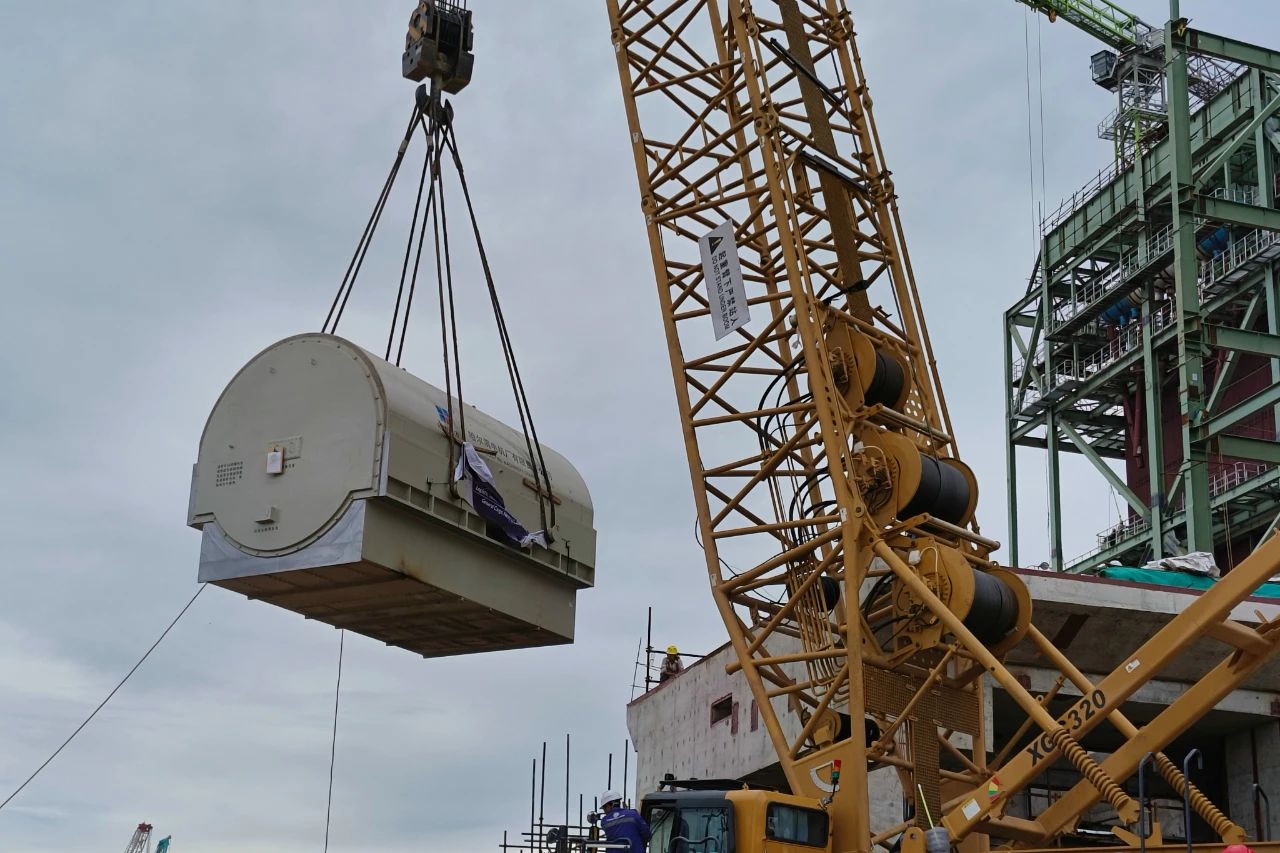

       外地时间12月9日15时02分,,,,项目一号机组汽轮发电机定子顺遂吊装就位,,,,标记着汽轮发电机本体装备进入周全装置阶段。。 。

尊龙凯时-人生就是搏中国官方网站

       达来甘项目汽轮发电机由电机公司生产,,,,定子长5.803m、宽4.16m、高3.743m,,,,运输重量达141t,,,,是达来甘项目最重的单体装备。。 。为确保吊装使命清静顺遂完成,,,,达来甘项目团队在吊装前组织装备厂家、施工单位对吊装工序中的每一处细节举行重复论证、推演,,,,一直优化吊装计划,,,,监视施工单位做好吊装前清静、手艺交底。。 。吊装历程中,,,,各专业分工明确、配合细密,,,,手艺职员、清静职员全程监护,,,,作业职员严酷执行吊装计划,,,,落实各项清静手艺步伐。。 。整个吊装历程指挥有序、操作流通、清静平稳,,,,吊装作业圆满完成。。 。

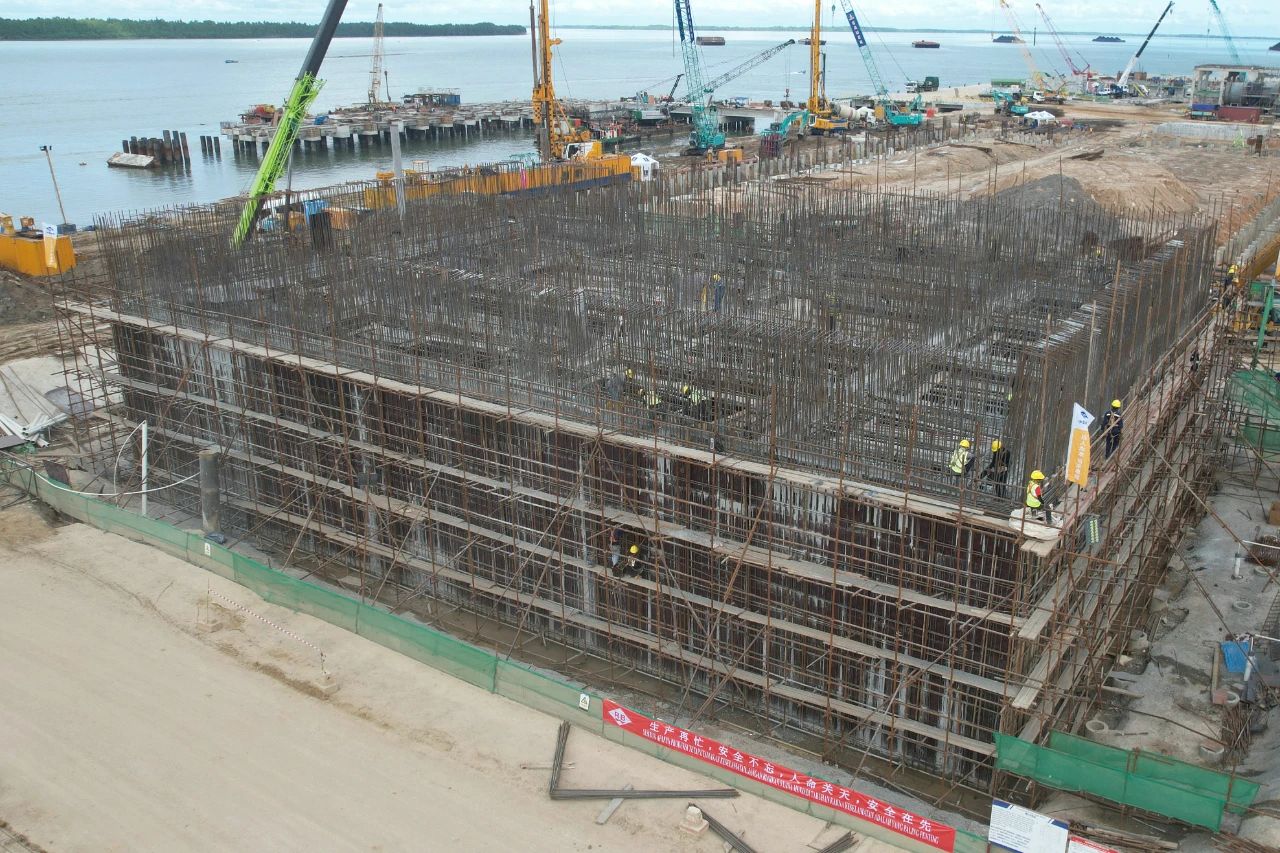

        外地时间12月10日5时08分,,,,项目循环水泵房第二节沉井混凝土浇筑完成,,,,全程历时69小时8分钟,,,,累计浇筑2,303立方米混凝土。。 。

尊龙凯时-人生就是搏中国官方网站

        循环水泵房第二节沉井高度为7.3米,,,,本次混凝土浇筑体量大、一连作业时间长、手艺难度高。。 。为提高施工效率,,,,项目部同时接纳两台天泵泵车举行浇筑,,,,施工职员一连奋战,,,,项目手艺、质量、清静治理职员全程监视,,,,实时管控浇筑动态,,,,有用把控了浇筑进度及浇筑质量。。 。在各单位的团结协作、配合起劲下,,,,浇筑使命圆满完成。。 。
